CHwapi Notre-Dame
Constructions, extensions et rénovationsL’actuelle Clinique Notre-Dame résulte du regroupement des anciennes Clinique Saint-Georges et Maternité Notre-Dame, sur le site de cette dernière.
- Localisation: Tournai
- Programme: Centre Hospitalier de Wallonie picarde
- Surface: 37.950 m²
- Année: En cours
- Stade: Chantier phase 14
- Marché: Public | Privé
- Maître d'ouvrage: asbl CHwapi
Les bâtiments qui la composent sont issus de l’évolution du site (14 phases à ce jour) autour des premiers bâtiments déjà construits par ETAU dans les années 60.

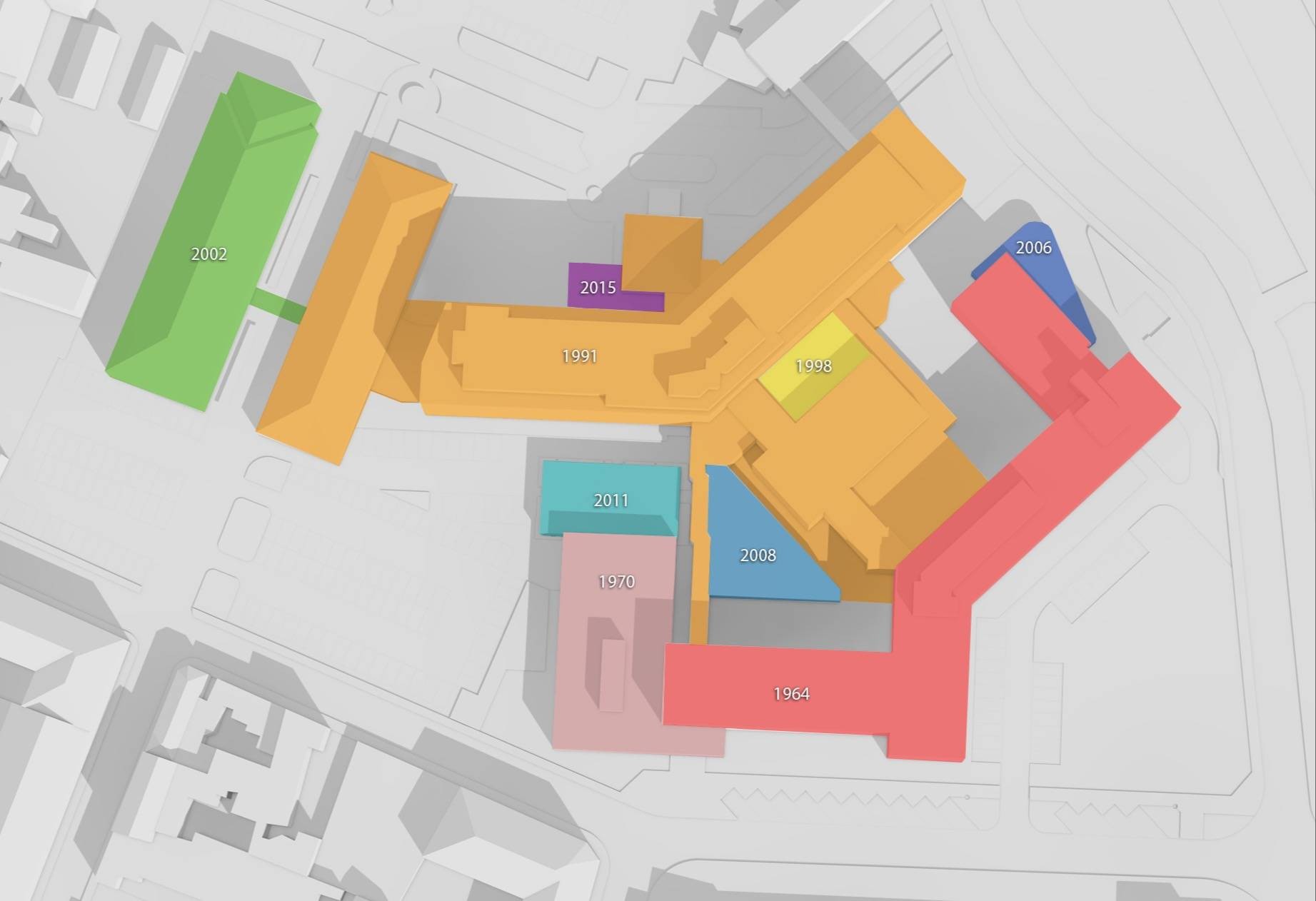

La structure d’organisation générale et les grandes lignes du plan ont été fixées en tenant compte à la fois de l’extrême exiguïté des terrains et des faibles gabarits autorisés à l’intérieur du périmètre historique de la ville, tout en anticipant déjà les nécessités de développement, dont le plan masse montre la croissance.

Toutes les phases ont été réalisées par le bureau ETAU, auteur de projet depuis 1960 jusqu’à ce jour:
Phase 0 : 1960-1964 : Construction de la maternité Notre-Dame (blocs 400/500)
Phase 1 : 1977-1979 : premières restructurations internes et construction du laboratoire (bloc 600)
Phase 2 : 1989-1991 : Construction des blocs 100/200/300/700 permettant le regroupement des activités de la Clinique Saint-Georges sur le site
Phase 3/4 : 1989-1994 : restructurations des blocs 400/500
Phase 5/6/7 : 1995-1998 : restructurations et extensions diverses (blocs opératoires, pédiatrie, sénologie, hôpital de jour,..)
Phase 8 : 2000-2002 : Construction du bloc 800 (administration, laboratoire)
Phase 9 : 2003-2007 : restructurations et extensions des blocs 100/400/500/ (pôle mères-enfants, hôpital de jour chirurgical, logistique, morgue, urgences)
Phase 10 : 2008-2009 : extension du bloc 300 (service RMN, blocs opératoires, consultations)
Phase 11 : 2012 : Installation d’un bloc préfabriqué de bureaux et de vestiaires et restructuration du bloc 600-0 : accueil général consultations, consultations de Médecine Interne.
Phase 12 : 2015 :
• Restructuration des blocs 100/200-0 : restructuration de l’entrée principale, des accueils généraux, consultations et (pré-) admissions, et de l’accueil des urgences ; extension de la cuisine et des services sociaux;
• Construction d’une nouvelle cafétéria;
• Restructurations des blocs 100/200-4 pour l’accueil de 2 unités de soins de gériatrie
Phase 13 : RP 31/10/2017: Restructuration du bloc 100-0 (consultations orthopédiques et dispensaire)
Phase 14 : Travaux en cours: Restructuration des blocs 200-1/ 400-2 et 3/600-1 : plateaux de consultations et administratifs, 2 unités de soins Sp (service spécialisé pour le traitement et la réadaptation), 1 unité de soins A (service neuro-psychiatrique)
Architectes P Debaeke - MS Hubert - D Daive
